Kläranlage Zimmern Horgen

Kläranlage Zimmern Horgen

Leistung:

  • Erneuerung Belüftungseinrichtungen der Belebungsstufe
  • Energetische Optimierung der Belüftungseinrichtung
  • Umbau im laufenden Betrieb

Zeitraum: 2014-2015

Daten:

  • 2 x Gebläse (30 kW) 360-900m³/h
  • 2 x Gebläse (55 kW) 690-2160m³/h
  • Frequenzgeregelte Belüftung
  • 36 Belüftungsgitter mit je 28 Membranbelüftern

Beschreibung:

Im Rahmen von Sanierungsmaßnahmen auf der Kläranlage Zimmern Horgen wurde die gesamte
Belüftungseinrichtung der 2 Belebungsbecken erneuert und energetisch optimiert.
Die Luftsauerstoffzufuhr in die Belebung erfolgt über 4 drehzahlgeregelte Drehkolbengebläse. Neben der Erneuerung der Gebläse wurde die Verrohrung zur Luftverteilung sowie die Membranbelüfter erneuert und deren Positionierung hinsichtlich eines effektiven Sauerstoffeintrages optimiert.
Die Umsetzung der Maßnahme erfolgte im laufenden Betrieb der Kläranlage.

Anlagentechnik und ausgeführte Arbeiten:

  • Demontage der alten Gebläse, Luftleitungen, Belüftungsgitter Trennwände etc.
  • Lieferung und Montage von 4 Drehkolbengebläse
  • Lieferung und Montage der Verrohrung in 1.4571 DN125-DN200
  • Lieferung und Montage der Armaturen DN125-DN250
  • Lieferung und Montage von 2 Stück Trennwände in Edelstahl 1.4571 zur Zonentrennung DN/N Zone
  • Erstellung Provisorium für Umbau im laufenden Betrieb
  • Lieferung und Montage 32 Belüftungsgitter in 1.4571 inkl. PUR Belüfter
  • Lieferung und Montage einer Kranbahn
  • Lieferung und Montage der Lüftungstechnik Gebläsestation
  • Inbetriebnahme der Anlagentechnik

Neubau Wasserwerk Langenbrunn

Neubau Wasserwerk Langenbrunn

Leistung:

  • Lieferung und Montage der hydraulischen und elektrotechnischen Ausrüstung
    zur Trinkwasserenthärtung mittels Ultrafiltration und Umkehrosmose sowie
    Entsäuerung, Entkeimung und anschließender Streckendesinfektion.

Zeitraum: 2020-2022

Daten:

  • Vorfiltration 50 l/s bei 200 μm
  • Ultrafiltration, 4-straßig Feed je 40 l/s
  • LPRO, 3-straßig Feed je 30 l/s, Ausbeute 80%
  • Entsäuerung H2CO3 ≤ 2 mg/l
  • Hochdruck-Pumpen Einzeln: 72 l/s bei 266 mWS
                                                   Parallel: 125 l/s bei 280 mWS

Beschreibung:

Voruntersuchungen des Rohwasservorkommens und der technischen Einrichtung führten zu einer Bedarfsplanung, welche als
Empfehlung die Neukonzeption der Aufbereitungsstruktur des Rohwassers enthielt. Diese umfasste im ersten Schritt eine
Ultrafiltation (UF) gefolgt von einer Niederdruckumkehrosmose (LPRO) zur zentralen Enthärtung der vorhandenen Eigengewässer.
Die Vorfiltration der Röhwässer, gewonnenen aus den drei sanierten Tiefbrunnen, erfolgt über automatische Rückspülfilter mit
einer Filterfeinheit von 200 μm. Bei erhöhten Trübungswerten im Rohwasser kommt es zur Flockungsmittelzugabe. Das Filtrat der
UF-Anlage wird zwischengespeichert. Die Zentrale Enthärtung erfolgt im Teilstromverfahren mit anschließender Entsäuerung über
einen Flachbettbelüfter. Zwei drehzahlgeregelte Gebläße bringen das Reinwasser wieder ins Kalk-Kohlesäure Gleichgewicht.
Die Beschickung des Hochbehälter erfolgt über drei Hochdruck-Pumpen (Eine Redundanz).

 Anlagentechnik und ausgeführte Arbeiten:

  • Einbau UF-Anlage (Leistung: max. 42,5 l/s je Straße)
  • Einbau autom. rückspülbare Vorfilter mit Zulaufregelung
  • Einbau dreistraßige Enthärtunganlage als LPRO
  • Einbau physikalische Entsäuerunganlage
  • Komplette Ausrüstung für Dosierung Reinigungs-, Desinfektions- und Konditionierungsmittel
  • Be- und Entlüftung zur Wärmeabfuhr (etwa 30 kW)
  • Komplette Verrohrung in PN 10-40 in Edelstahl 1.4571
  • Hochdruckschiene als Förderstufe in PN40 mit drei horizontal aufgestellen Kreiselpumpen und zwei Druckstoßbehältern mit einem Volumen von je 5000 L
  • Verfahrenstechnische Ausrüstung eines zweikammerigen Absetzbeckens, wie auch von drei Speicherkammern mit Entnahme, Notüberlauf und Be- und Entlüftung
  • Vorort-Montage Neutralisationsbehälter aus PE mit Nutzvolumen 33 qm
  • Diverse Stahlbauarbeiten

Neubau Wasserwerk Birkmannsweiler

Neubau Wasserwerk Birkmannsweiler

Leistung:

  • Lieferung und Montage der hydraulischen Ausrüstung einer Aufbereitunganlage
    zur Trübstoffentfernung und zur Wasserenthärtung für drei in das Gebäude integrierte Wasserkammern
    und einem Pufferbehälter für das Spülwasser der Ultrafiltration.

Zeitraum: 2020-2022

Daten:

  • Ultrafiltration 1-straßig, 20 l/s

  • LPRO Feed: 11 l/s, Ausbeute: 80%

  • Rieselentgaser Durchfluss: 18 l/s

  • Neutralisationsbehälter Nutzvolumen: 20 m3

  • Werkstoff Verrohrung 1.4571/ PP-H

Beschreibung:

Die Stadtwerke Winnenden GmbH plante den Neubau eines Wasserwerks an der Birkmannsweiler Straße. Über eine Zulaufregelung werden die Eigengewässer mit Prioritäten in die Rohwasserkammer geführt und gemischt. Von dort aus werden Sie mittels Förderpumpe durch die UF-Anlage in die Vorlagekammer gefördert. Anschließend speist eine Förderpumpe das filtrierte Wasser in die Umkehrosmoseanlage ein. Die Herausforderung bestand darin, den erstellten Neubau bestmöglich zu nutzen und eine betriebssichere Wasseraufbereitung zu realisieren. Weitere charakteristische Merkmale der bereitgestellten Lösung sind die parallel geschaltete Bypasspumpe, welche nicht enthärtetes Wasser dem Permeat der Umkehrosmoseanlage beimischt und dem Riesler zur Restentsäuerung zuführt. Das im Kalk-Kohlesäure-Gleichgewicht befindliche Wasser fährt über eine UV-Anlage der Reinwasserkammer zu. Anschließend erfolgt die Verteilung durch Förderpumpen in zwei Hochbehälter.

 Anlagentechnik und ausgeführte Arbeiten:

  • Einbau UF-AnlageEinbau UF-Anlage
  • Einbau Enthärtunganlage als LPRO
  • Einbau Reinwasserrieselentgaser zur Entsäuerung über drehzahlgeregeltes Gebläße
  • Einbau UV-Anlage als Sicherheitsdesinfektion
  • Einbau Druckstoßkessel je Förderleitung zu den Hochbehältern
  • Vorort-Montage Neutralisationsbehälter aus PP
  • Komplette Ausrüstung für Dosierung Reinigungs-, Desinfektions- und Konditionierungsmittel
  • Komplette Verrohrung in Edelstahl und Polypropylen
  • Verfahrenstechnische Ausrüstung von drei Speicherkammern mit Entnahme, Notüberlauf und Be- und Entlüftung
  • elektrotechnische Ausrüstung
  • Diverse Stahlbauarbeiten

Klärwerk Karlsruhe -Optimierung Prozessabwasserpumpwerke I + II

Klärwerk Karlsruhe - Optimierung Prozessabwasserpumpwerke I + II

Leistung:

  • Klärwerk Karlsruhe- Optimierung der
  • Prozessabwasserpumpwerke I + II
  • Realisierung der Maßnahme im laufenden Betrieb

Zeitraum: 2018-2021

Daten:

  • 2 Tauchpumpen im PAWPW I
  • 3 Tauchpumpen im PAWPW II

Beschreibung:

Zur Optimierung der beiden Prozessabwasserpumpwerke I + II werden die vorhandenen Abwasserpumpen, Armaturen und Rohrleitungen ausgetauscht und erneuert. Zur Umsetzung dieser Optimierungen sind bauliche Leistungen notwendig.Zur Optimierung der beiden Prozessabwasserpumpwerke I + II werden die vorhandenen Abwasserpumpen, Armaturen und Rohrleitungen ausgetauscht und erneuert. Zur Umsetzung dieser Optimierungen sind bauliche Leistungen notwendig.Prozessabwasserpumpwerks I:Aufstellen, vorhalten und betreiben mehrerer provisorischen mobilen trockenaufgestellte Saugpumpen inkl. Saugschlauch und Druckleitungen aus PE 100. Demontage- und Neumontage von Armaturen, Rohrleitungen und Abwasserpumpen im Pumpwerk I sowie im Armaturenschacht. Ausrüstung des neuen Fertigteilschachts mit Rohrleitungen und Armaturen.Prozessabwasserpumpwerks II:Montage neuer Abwasserpumpen inkl. Armaturen, Rohrleitungen verschiedener Dimensionen einschl. Zu- und Abluft.Rohrkanal:Demontage und Entsorgung vorhandener Rohrleitungen. Verlegung einer neuen Überschussschlammleitung DN 200, Druckleitung DN 200/300/350, Überlaufleitung DN 300, Abwasserleitung DN 100 inkl. Schieber, Pass- und Ausbaustücke, MID`s etc.Rohrbrücke:Verlegen neue Rohrleitungen DN350 und DN200. Auf vorhandener Rohrbrücke mit zusätzlichem Stahlbau.

Anlagentechnik und ausgeführte Arbeiten:

  • Demontage- und Abbrucharbeiten (z. B. Rohrleitungen, Armaturen, Pumpen, etc.)
  • provisorische Maßnahmen Prozessabwasserpumpwerk I+II
  • provisorische mobile trockenselbstansaugende Pumpen 2 St.
  • provisorische PE-Rohrleitung DN 200 ca. 80 m
  • Abwasserpumpen (2 Stück Prozessabwasserpumpwerk I und 3 Stück Prozessabwasserpumpwerk II) Q: ca. 75 l/s 5 St.
  • Armaturen in unterschiedlichen Dimensionen
  • Edelstahlformstücke in unterschiedlichen Dimensionen
  • geschweißtes Edelstahlrohr DN 50-350 ca. 700 m
  • Rohrdämmung DN 50-DN 350 ca. 700 m
img 003

MetallX Update abgeschlossen

Liebe MitarbeiterInnen,

das MetallX Update ist mittlerweile abgeschlossen. Es wird zu diesem Thema noch ein Youtube Video mit den Neuerungen hier veröffentlicht.

Eine wesentliche Neuerung betrifft das stornieren von Belegen. Diese müssen jetzt erst storniert und dann wieder geöffnet werden um zu bearbeiten.

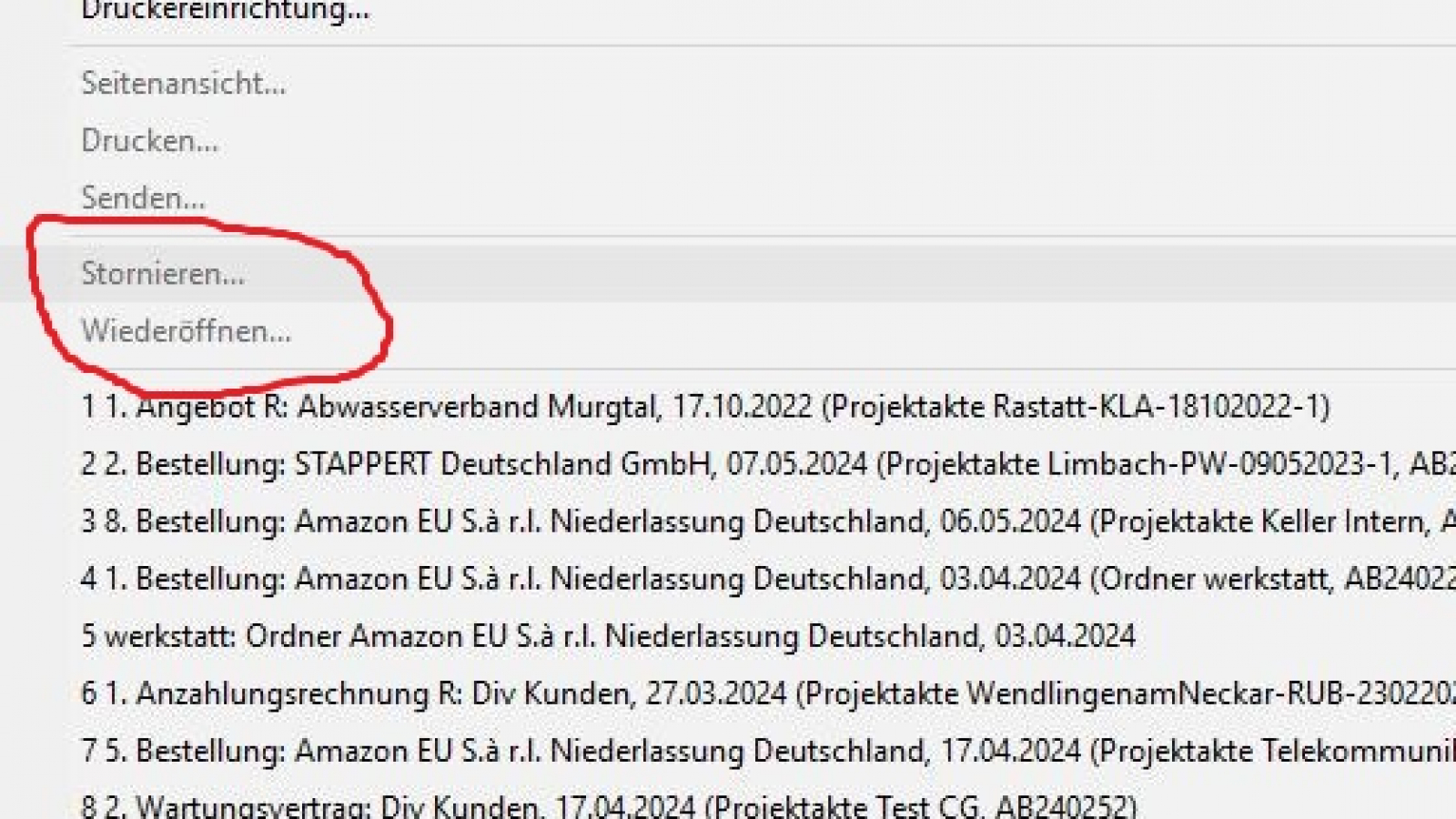

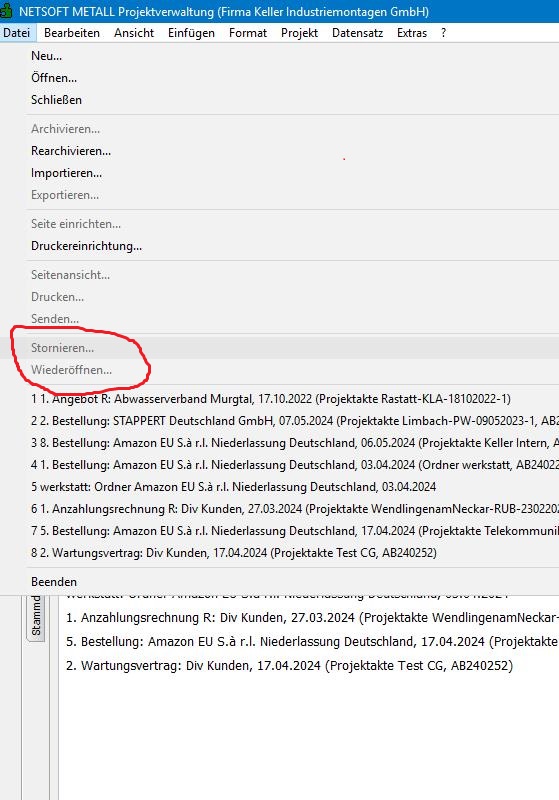

Ihr findet diese Funktionen unter Datei – Stornieren und Datei – Wiederöffnen.



 img 003



Grüße Helge Hammer



Erinnerung MetallX Update

Liebe MitarbeiterInnen,

zur Erinnerung, am Freitag den 24.05.2024 ist in der Zeit von 08:00 Uhr bis ca. 13:00 Uhr kein Arbeiten im MetallX möglich. Alle anderen Systeme laufen.

Viele Grüße

Helge Hammer

Save the Date – MetallX Update

Liebe MitarbeiterInnen,

am Freitag den 24.05.2024 wird ein Update der MetallX Software erfolgen. In der Zeit von 08:00 Uhr bis ca. 13:00 Uhr ist KEIN Arbeiten in MetallX möglich.

Bitte diesen Termin im Auge behalten.

Gruss

Helge Hammer



Umzug EcoDMS auf neuen Server

Liebe MitarbeiterInnen,

der Umzug des EcoDMS auf einen neuen, separaten Server wurde heute abgschlossen. Nach einigen Tests konnten wir feststellen, dass das System auf dem neuen Server läuft und eine deutlich höhere Performance hat. Sollte es dennoch morgen irgenwo Probleme mit EcoDMS geben bitte kurz Bescheid sagen. Ich bin morgen im Hause und kümmere mich darum.

vg

Helge Hammer

Bilder Winterfeier

Liebe MitarbeiterInnen,

Jan hat einige Bilder von unserer Winterfeier 2024 zur Verfügung gestellt. Diese sind zu finden

auf unserem Server unter R:\RKI neu\Veranstaltungen\Winterfeier 2024

auf dem IONOS Laufwerk im Ordner BilderWinterfeier

VG

Helge Hammer
